越南2030年前不再新增地面光伏电站?
发布时间:2022-06-15 12:23:02 文章来源:海外电力公众号(业务二部转载)
越南PDP8草案要点
近日,越南总理范明正对工贸部提交的《第八版电力规划PDP8》草案进行了指示。
总理整体上对草案时认可的,认为这份《电力规划八》草案是比较精心准备的,基本上是按照2022年3月31日政府常务委员会92/TB-VPCP号通知的指示进行的。
在草案中,工业和贸易部制定了两套规划方案,包括基础方案和低碳方案(2050年实现零碳)。
从行业管理的角度来看,工业和贸易部建议选择低碳方案。根据低碳方案的目标,到2030年越南将实现总装机容量(不包括屋顶太阳能发电、热电联产自备电厂)为145930兆瓦。其中,煤电37467兆瓦,占25.7%;水电28946兆瓦,占19.8%;进口LNG燃气电站23900兆瓦,占16.4%;国产天然气燃气电站14930兆瓦,占10. 2%;陆上风电16121兆瓦,占11%;海上风电7000兆瓦,占4.8%;地面集中式太阳能发电8736兆瓦,占6%;其他来源(生物质、水电、蓄电池、氢气......)3830兆瓦,占2.8%;进口电力5000兆瓦,占3.4%。
该方案的要点可以概况为:急剧减少煤电,大量增加陆上和海上风电;不再新增地面集中式光伏电站。大力发展液化天然气,取代煤电和水电。
政府首脑基本同意尽快将《电力总体规划八》的内容提交政府常务会议,争取在6月内正式发布PDP8。
在政府常务会议之前,范明正总理要求副总理黎文清指示工贸部明确该计划的可行性,其中最重要的是从现在到2030年,必须保证电力需求的平衡,绝对不能缺电。
工贸部建议2030年前不再新建光伏电站
根据工贸部提交的PDP8草案,在10年内(2021年-2030年)不再新建大型集中式光伏项目,保持目前的8736兆瓦装机容量不变。对于已经列入PDP7修正版总容量6200兆瓦的光伏项目,推迟到2030年开发。
此前,工贸部建议,1,925兆瓦已经包含在PDP7修正版规划且已经被批准投资的光伏项目可以继续上马,其余4,120兆瓦在规划中但尚未批准投资的太阳能发电项目推迟实施。但此次工贸部建议6200MW全部推迟到2030年后实施,与之前不同。
对此,总理要求工贸部在上会之前对如何处理上述6200兆瓦光伏项目有一个明确的看法。总理还要求工贸部澄清,2030年前不发展太阳能发电是否与政治局第55号决议相违背,在光伏发电价格不断下降的趋势下,技术如果电池的发展成本比较合理,取消新建太阳能发电是否真的合理?
LNG进口和能源安全成为限制天然气电站的障碍
关于进口LNG天然气发电计划,总理要求工贸部认真考虑2030年前LNG天然气发电发展的可行性:
第一,根据工贸部最新的PDP8草案,到2030年,进口LNG燃气电站23900兆瓦,占总装机的16.4%。工贸部解释称,以测算数据来看,燃气电厂的规划是合适的且可行的。然而,如果PDP8草案中的燃气电站全部上马,到2030年进口LNG需求量约为140-180亿立方米,2045年约为130-160亿立方米。这远远高于越南政治局55号决议设置的LNG进口目标,即“有足够的液化天然气 (LNG) 进口能力,2030 年约 80 亿立方米,2045 年约 150 亿立方米”。从能源供应安全的角度,我国政府需要慎重考量。
第二,由于俄罗斯-乌克兰战争,进口LNG的度电价格在15-20 cent/kw之间波动,而越南商业用户电价目前只有6-7cent/kwh——电价倒挂将成为IPP投资者与越南电力公司(EVN)签署购电协议的障碍。
第三, 从现在到 2030 年,如果区域和国际上发生政治军事动荡,到2030 年,依靠 16.4% 的进口液化天然气将使越南面临高气价的风险。
第四,LNG仍属于化石能源,,二氧化碳排放量仅比燃煤发电减少50%。全球金融机构都在顺应联合国气候变化公约第26次大会(COP26)的趋势,2025年后金融机构将倾向于停止资助LNG天然气发电项目。
因此,政府领导要求工贸部慎重考虑:到2030年将LNG气体进口率提高到16.4%,是否可行、安全,是否违背55号法令的精神?

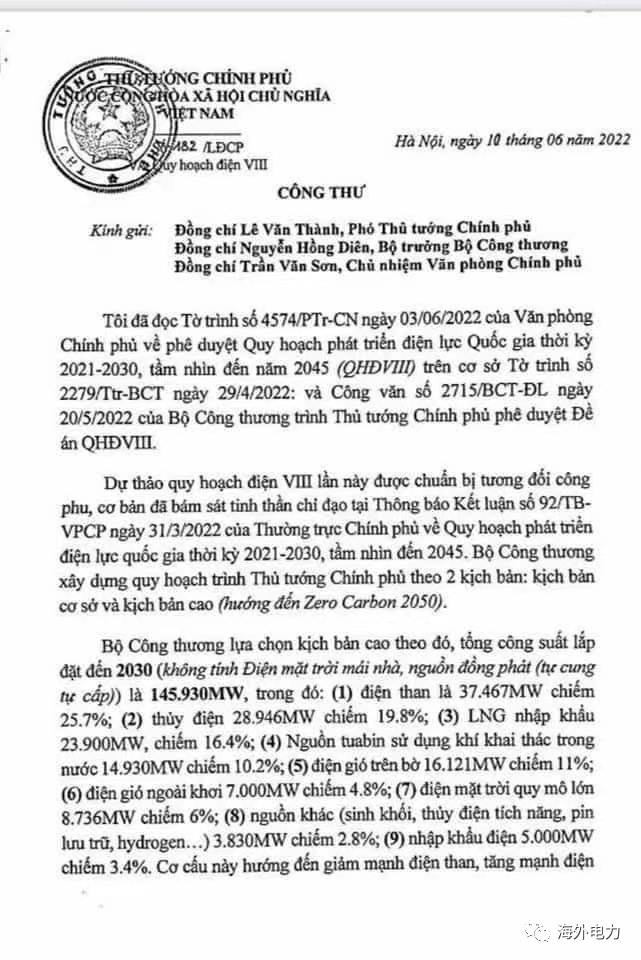

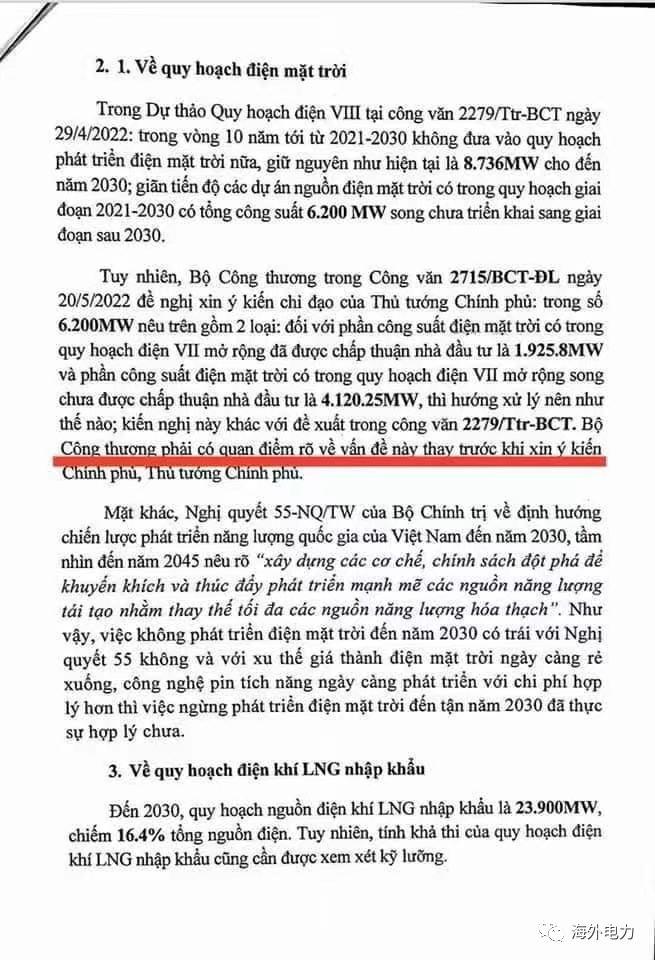

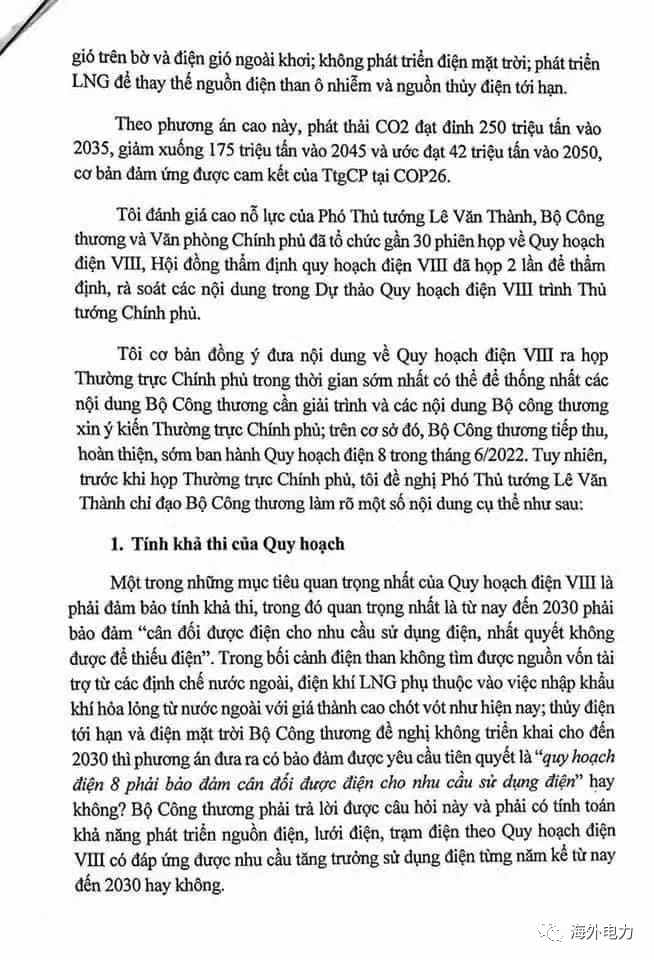

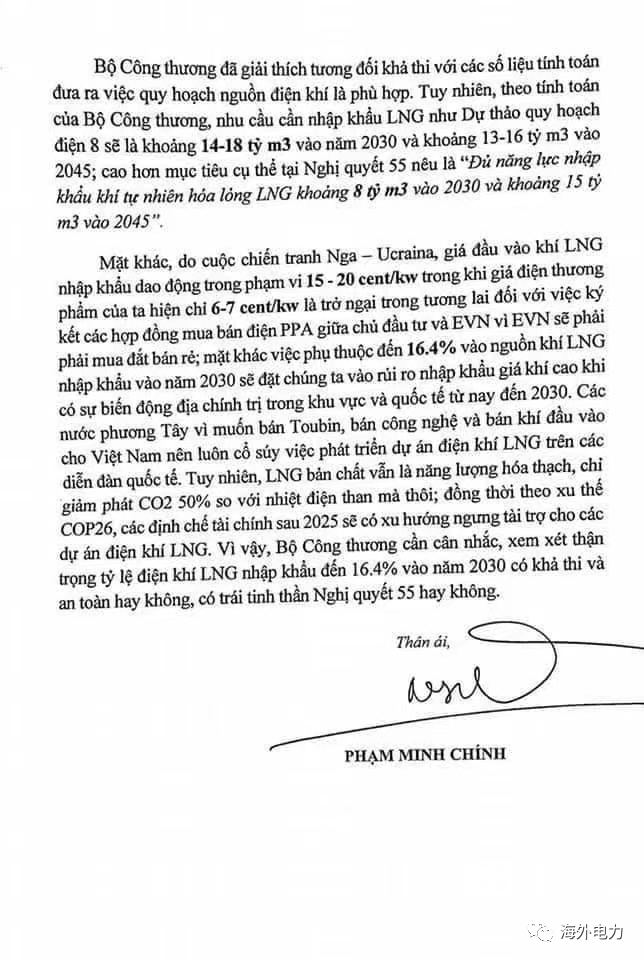

附:总理指示的原文件
